Подготовка к отопительному сезону в Караганде ремонт теплоэлектростанций ТЭЦ-3

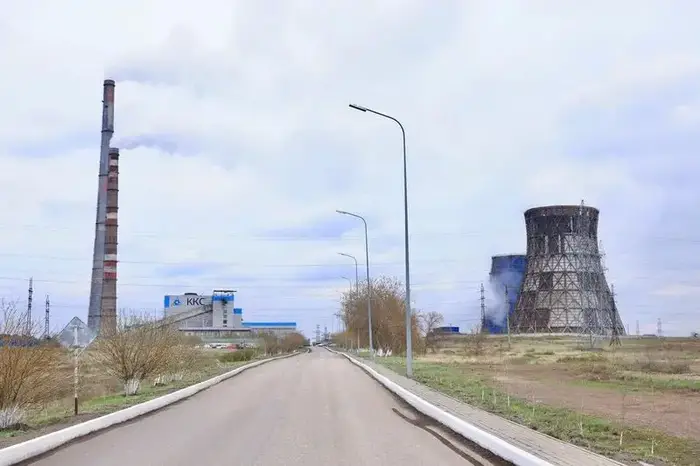

В Караганде стартовала подготовка к новому отопительному сезону. С 1 апреля на теплоэлектростанциях началась ремонтная кампания, направленная на обновление оборудования и улучшение энергоснабжения города.

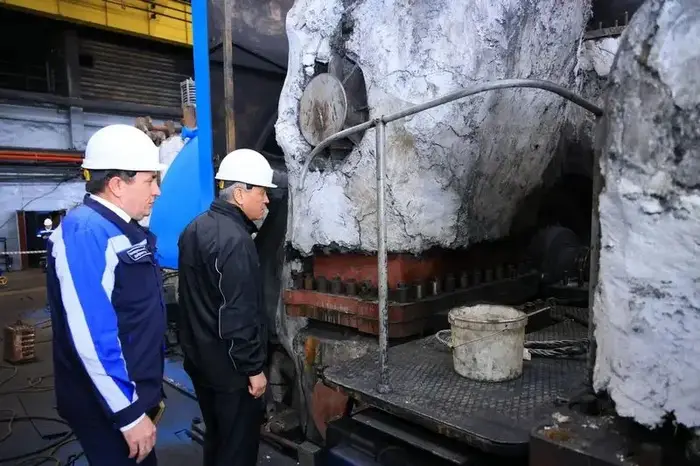

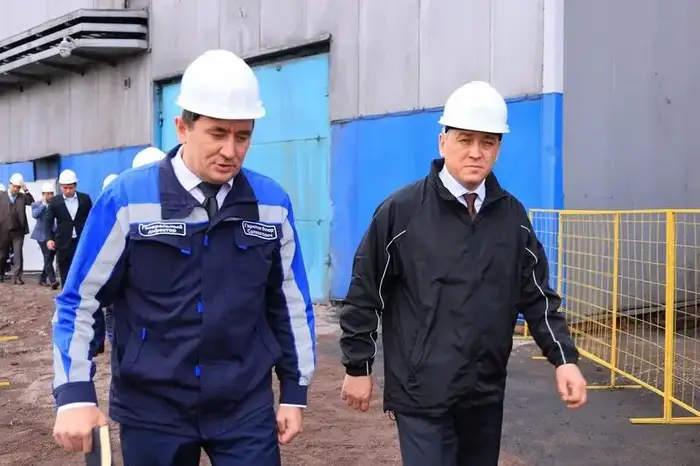

Аким области Ермаганбет Булекпаев посетил ТЭЦ-3, где ознакомился с планами ремонтов. Он отметил важность своевременной подготовки энергетической инфраструктуры для стабильного прохождения отопительного сезона.
Ремонтная кампания

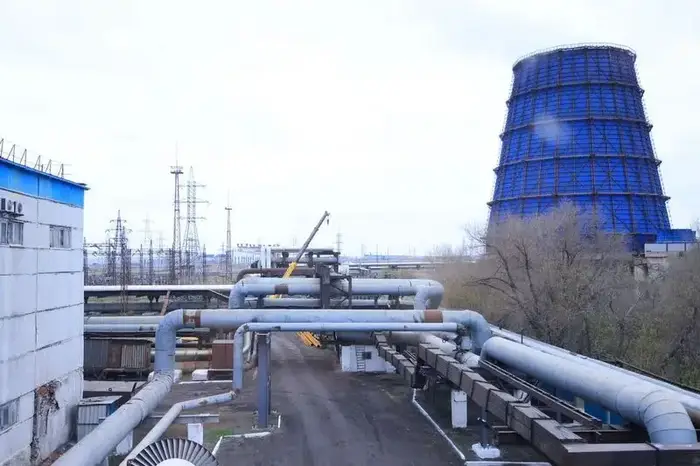

В рамках капитального ремонта на ТЭЦ-3 будет заменено около 150 тонн металломатериала. Работы охватят 26 единиц основного оборудования на двух станциях и продлятся до октября.

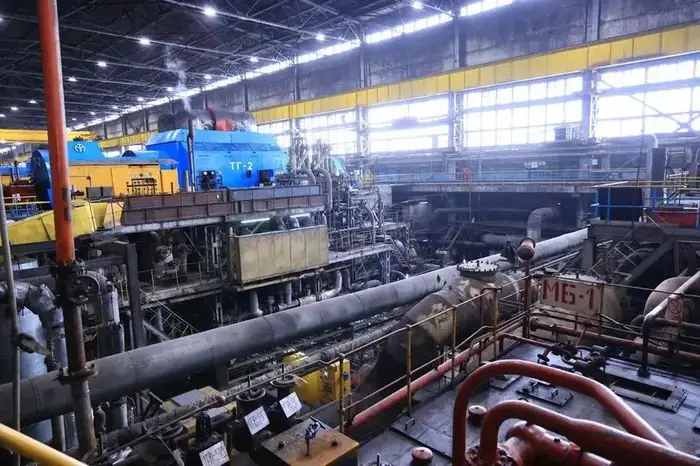

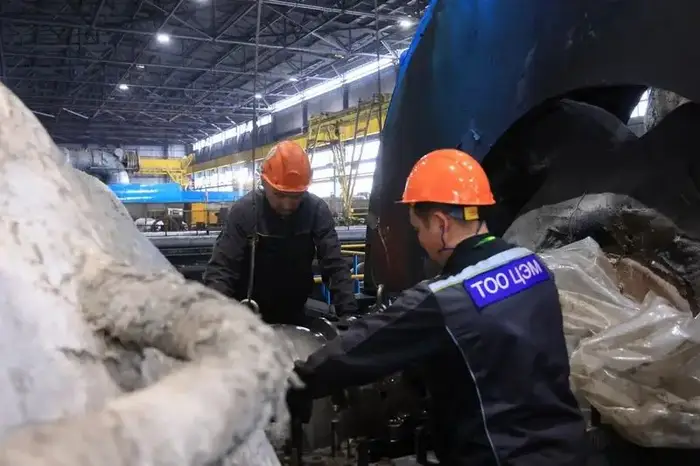

На ТЭЦ-3 уже завершены работы по обновлению одного котла и одной турбины. Ведутся работы по котлоагрегату №4, которые займут почти 4 месяца.
Расширение энергоблока

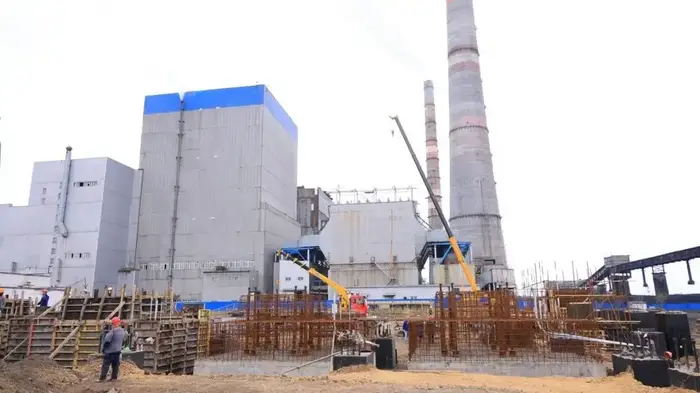

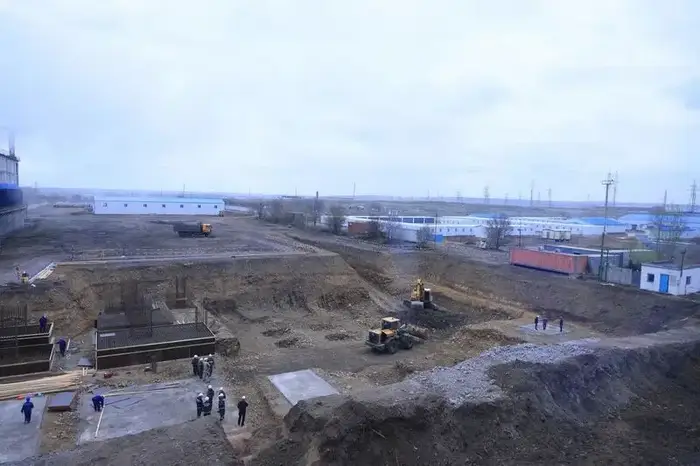

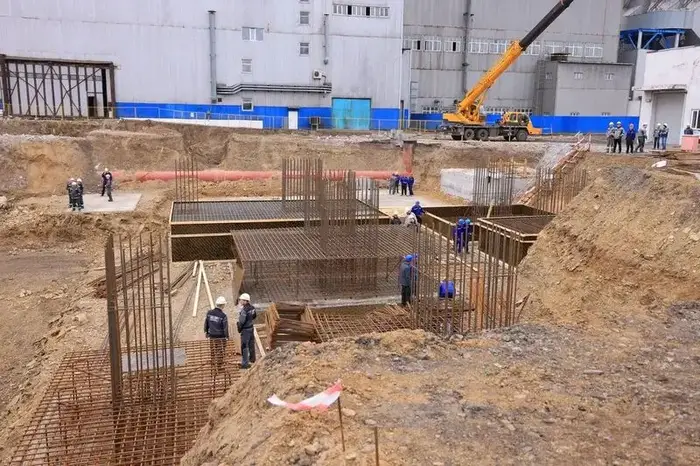

Строительство нового энергоблока на ТЭЦ-3 является важным проектом для региона. Завершены инженерные изыскания, залиты фундаменты, ведется расширение главного корпуса.
Новый котлоагрегат будет одним из самых современных в СНГ. Его ввод в эксплуатацию запланирован на 2028 год, что увеличит мощность станции и обеспечит теплом более 400 жилых домов.









-
Льготный тариф на электроэнергию для производителей социально значимых продуктов9-07-2026, 16:10 13
-
Кинотеатры Астаны: расписание фильмов на 10–12 июля10-07-2026, 04:00 9
-
Работа мечты: Казахстан ждет переселенцев с цифровым сервисом9-07-2026, 14:05 5
-
Алатау: Город, где бизнес расцветает под крылом ускоренного развития1-07-2026, 16:15 377
-
Казахский той в Удивительном мире Гамбола: неожиданные отсылки от Cartoon Network22-06-2026, 16:05 48
